Para Petugas Kebut Perbaikan Turbin Pembangkit PLTGU Tambaklorok
- Pekerja ganti komponen ger, kompresor, dan komponen lainnya
- Kegiatan overhaul dikerjakan sampai 3 Agustus
- Ratusan personel terlibat perbaikan turbin pembangkit
Semarang, IDN Times - Sejumlah petugas dari unit teknis PLTGU Tambaklorok Semarang sedang mengebut perbaikan pada seluruh komponen mesin turbin. Perbaikan difokuskan pada unit GTG 1.1 PLTGU Tambaklorok.
Kegiatan pemeliharaan dengan skala besar ini merupakan bagian dari komitmen perusahaan untuk memastikan operasional pembangkit yang optimal, efisien dan andal demi memenuhi kebutuhan listrik masyarakat Kota Semarang.

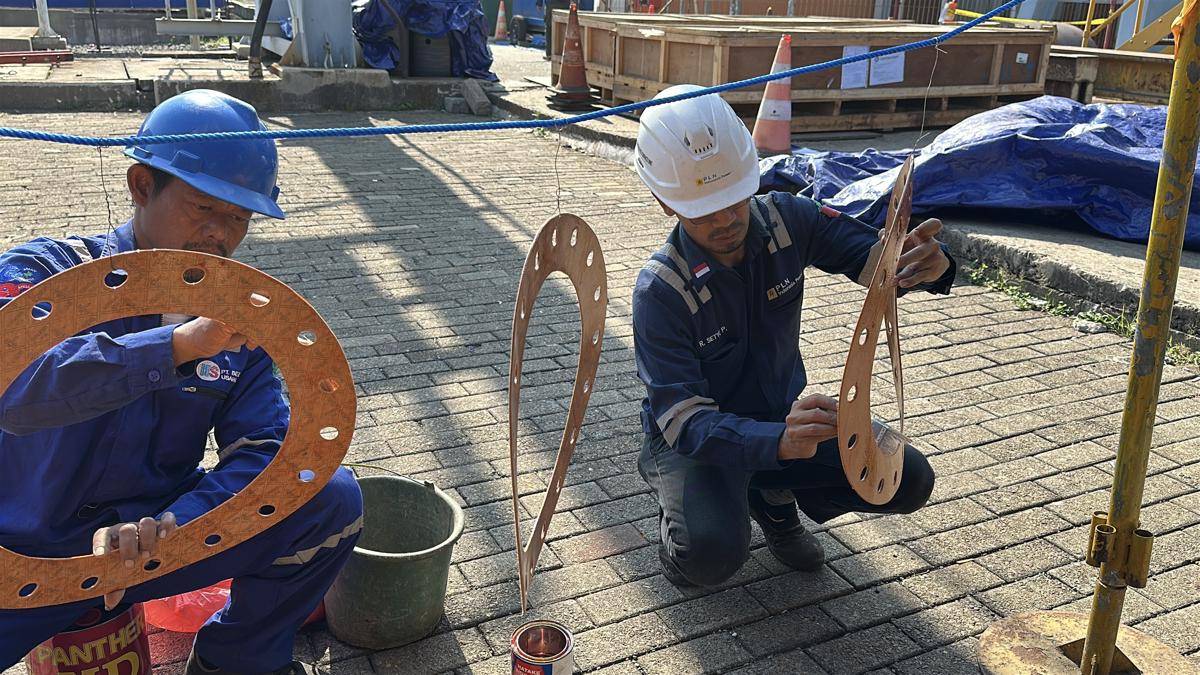

1. Pekerja ganti komponen ger, kompresor dan komponen lainnya
Manajer Pemeliharaan PT PLN Indonesia Power UBP Semarang, Sugeng Purwanto mengungkapkan perbaikan yang ia sebut sebagai overhaul jadi kegiatan pemeliharaan terencana yang komprehensif.

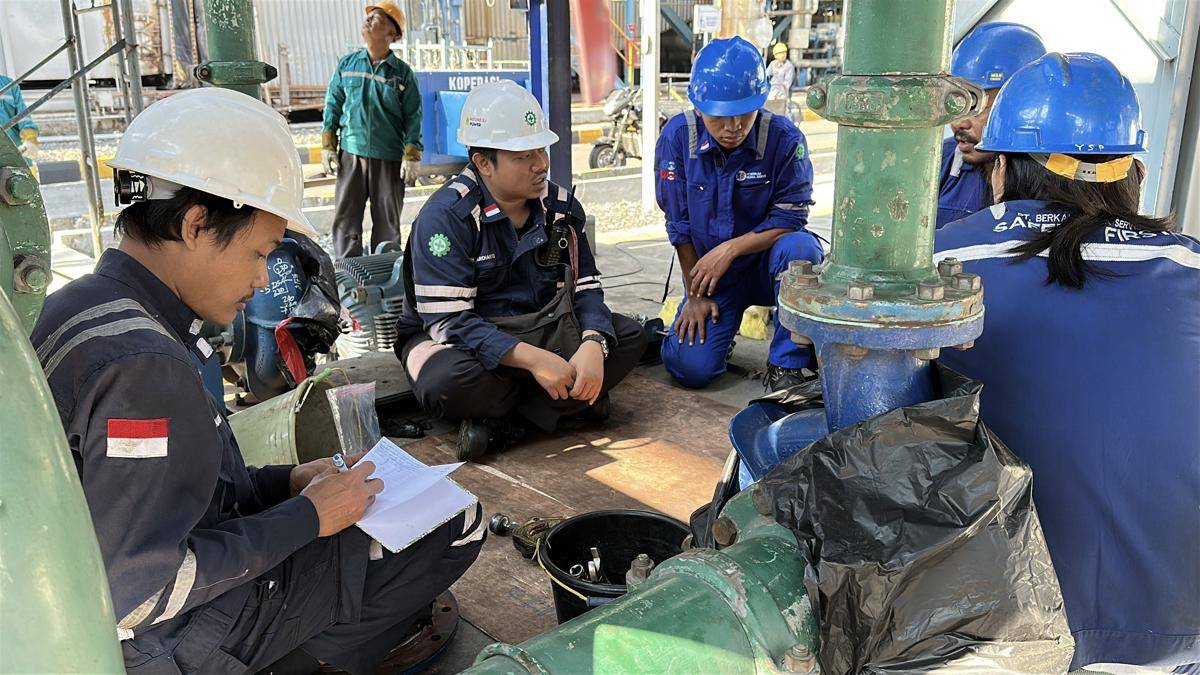

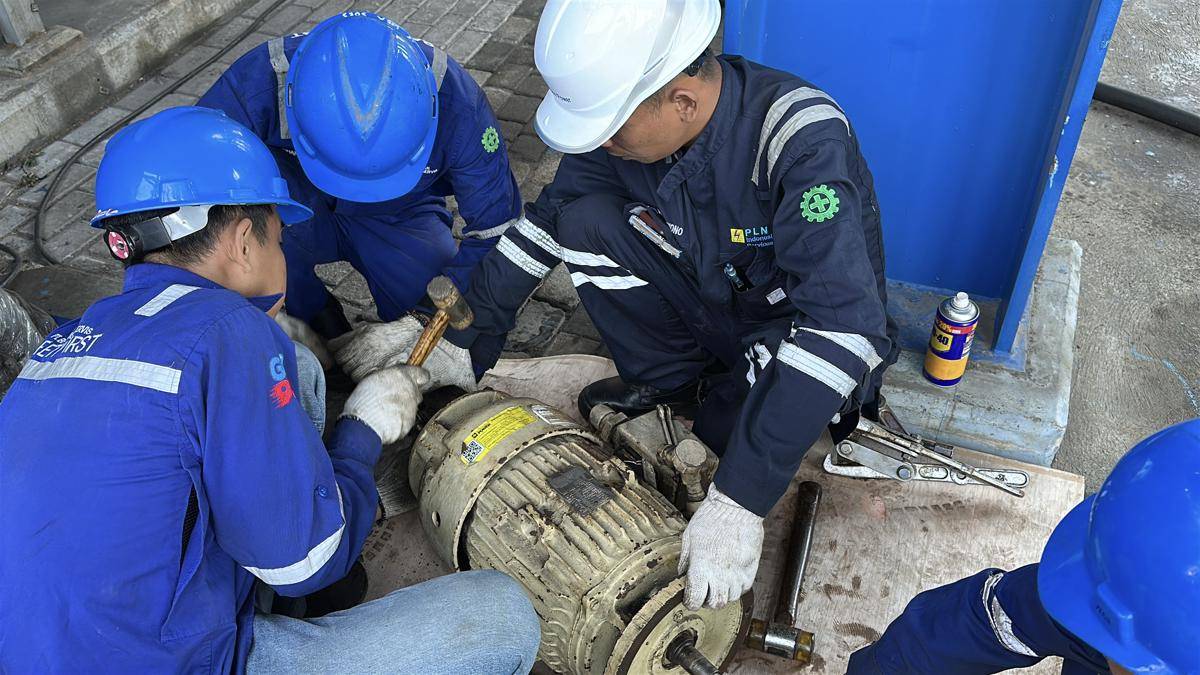

Kegiatan perbaikan melibatkan pembongkaran, pemeriksaan, perbaikan, dan penggantian komponen-komponen vital pada turbin, kompresor serta sistem pendukung lainnya seperti accessories gear dan scope tambahan yaitu retrofit sistem control.
"Pasokan listrik yang stabil penting bagi aktivitas ekonomi dan kehidupan sehari-hari masyarakat. Perlu dilakukan pemeliharaan rutin pembangkit untuk menjaga agar keandalan pembangkit ini tetap optimal. Bagi kami, kegiatan overhaul ini merupakan salah satu investasi besar dalam menjamin PLTGU Tambaklorok terus beroperasi dengan performa terbaiknya," ujarnya, Sabtu (2/8/2025).
2. Kegiatan overhaul dikerjakan sampai 3 Agustus
Proses ini penting dilakukan untuk menjaga kinerja peralatan, memperpanjang usia pakai pembangkit, dan mencegah potensi gangguan atau kerusakan yang dapat berdampak pada pasokan listrik.
Kegiatan overhaul dijadwalkan mulai tanggal 13 Juli hingga 31 Agustus 2025, atau selama 50 hari. Selama kegiatan overhaul, pihaknya telah mengambil langkah mitigasi untuk memastikan pasokan listrik ke pelanggan tidak terganggu. Salah satunya dengan optimalisasi operasional unit pembangkit PLTGU Tambak Lorok Blok 2 dan Blok 3 dan melaksanakan koordinasi yang baik dengan PT PLN (Persero) untuk pengaturan sistem kelistrikan.
Diperkirakan overhaul HGPI Plus GTG 1.1 akan selesai 31 Agustus 2025 dan akan menjalani serangkaian pengujian dan commissioning sebelum kembali beroperasi penuh.
3. Ratusan personel terlibat perbaikan turbin pembangkit
Sebanyak 139 personel yang terdiri dari pegawai PT PLN Indonesia Power UBP Semarang dan mitra dikerahkan selama kegiatan overhaul berlangsung.
Demi kelancaran, pihaknya turut mengadakan doa bersama dan santunan yatim bagi warga ring 1 PLTGU.
Kegiatan dihadiri oleh Yayasan Cahaya Penerang Sejahtera Nurul Qoyyimah Kelurahan Tanjung Mas, Semarang yang terdiri dari warga RW IX dan X Kelurahan Tanjung Mas.
Dalam kegiatan ini, diserahkan pula sebanyak 65 paket santunan anak yatim yang terdiri dari paket alat tulis dan uang tunai.
